亭子口快讯
亭子口快讯2022年第3期
双击自动滚屏 添加时间:2022-10-10 打印本页   关闭窗口

标段动态

●截至7月1日各标段工作推进情况:

Ⅰ标段完成1-1-2#、3-16#渣场图纸的下发流转;与监理、施工单位见证完成首级控制点位GPS静态复核;对接设计项目部完成混凝土配合比、原材料等技术指标下发;完成勘界图纸与现场征地范围复核,确定相关勘界图、地类图及临时用地统计;确定仪陇县移民安置现场踏勘及实物调查时间;完成母家沟渡槽、观音寺渡槽、蔡家山隧洞进口,2-3渣场的燃气管线交叉问题踏勘。

Ⅱ标段累计组织到位人员79人,机具15台(套),投资340万元。完成大寨子3#支洞临时用地合同签订;首级控制网复测80%,加密控制点埋桩105个;完成项目划分方案(初稿)、首开工点施工方案、大寨子3#新政分水洞临时用地计划、施工组织设计方案等工作;完成拌合站、生活区、生产供水等工点实地踏勘调研。

Ⅲ标段新增到位人员16人,机具2台(套),混凝土浇筑500立方米,钢筋施工50吨,新增投资60万元。完成总干渠小寨子1#、2#、西干渠狮子岩检修洞布置图,完成小寨子隧洞洞口周边征地红线放样、进场道路放样、工区渣场边线及地形地貌测量并开展小寨子隧洞等4施工地点临时用地勘界工作;完成拌合楼至施工支洞临时用电勘测及施工临时道路的施工;开展粟家庙渡槽跨顺蓬营一级路调桩方案工作;金鸡梁隧洞施工支洞临建料斗浇筑完成70%,进场道路扩宽完成90%。

Ⅳ标段新增到位人员9人,机具2台(套),完成首批开工点位渣场、施工道路及临时生活用地实地勘查;前往向家坝对标学习先进管理施工经验,提高对项目的认识;完成重大危险源及安全评估报告的编制工作。


投资进展

●6月30日,亭子口灌区一期工程Ⅱ标段正式破土动工。Ⅱ标段总投资超30亿、涉及南充市5个县(市、区)(阆中市、仪陇县、南部县、蓬安县、营山县),工程线路总长约71.5km,主要建设内容包括隧洞27条、渡槽7座、明渠、暗渠等。

●截止目前,一期工程累计完成投资4.5亿元,组织到位人员200余人,投入机械100余台(套),动工作业面(点)2个。


内部管理

●6月21日至6月24日,由集团质量安全部主办公司承办的质量安全环保水保专题培训在南充市天胜酒店圆满落幕。

●6月27日至7月1日,公司组织开展2022年度职工培训活动,培训内容涵盖主题党课、工程质量安全、职工心理健康、普通话等,有效提升了员工知识技能、统筹管理和协调沟通能力。


简  讯

党建引领风帆劲  灌区建设谱新篇

为贯彻落实水利厅和水发集团深化干部队伍作风整顿的要求,2022年6月17日,集团总部第四党支部与公司第二党支部共同开展“去机关化服务基层、去行政化服务项目”专题活动。



本次支部共建活动以“廉洁齐家、廉品入仕、廉政为道、廉德守正”为主题,共同赴阆中政德文化教育基地开展学习。通过本次共建学习,进一步将作风整顿工作走实、走深、走细,有效发挥党员的先锋模范作用,不断增强党支部的凝聚力和战斗力。


水发集团党委委员、总工程师黄永沾带队到亭子口灌区一期工程I标段开展安全检查

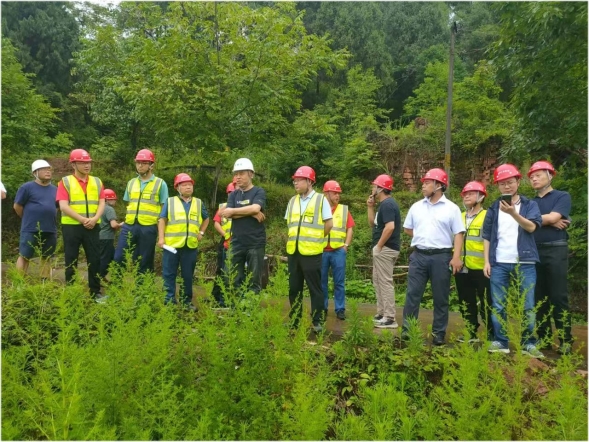

2022年6月18日,四川省水利发展集团有限公司总工程师黄永沾带领集团建设管理部、前期工作部,对亭子口灌区一期工程Ⅰ标进行了安全大检查。

一行人员现场踏勘了Ⅰ标四川省水利电力工程局有限公司(以下简称四川水建)位于苍溪县元坝镇项目部,检查了项目部用电安全、消防安全。听取了EPC总包部及四川水建关于主体工程全面开工建设相关准备的汇报。





黄永沾充分肯定了EPC总包部及四川水建前期的准备工作。提出了相关要求:一是要求亭子口灌区公司、EPC总包部务必高度重视今年的安全生产工作,切实加强领导,强化责任落实,把“一岗双责”落到实处。二是要求工程开工前做好各项安全策划、针对不同的分部分项工程制定具体实施方案,做好人员上岗前的安全教育培训等工作。三是要求工程开工后加强安全生产大检查,全面查堵事故苗头,做好隐患排查整改,特别是做好重大危险源的监控。

最后,黄永沾要求Ⅰ标EPC总包部及四川水建需进一步排查本标拟开工工作面典型的安全生产风险点、地质灾害风险因素,做好主体工程全面开工前的各项安全生产准备。




强化防汛措施  千方百计确保汛期安全





6月26日,公司总经理文祥明到工程现场检查指导防洪度汛工作。他强调,要深入贯彻落实习近平总书记关于加强当前防汛救灾工作的重要指示精神,坚持以防为主、防抗救相结合,按照省政府、水利厅和水发集团要求,进一步强化防洪度汛应急准备和抢险救灾,全力防御暴雨洪水,严防次生灾害事故,最大限度保障工程建设和人民群众生命财产安全。

受近期持续降雨影响,亭子口灌区范围内个别地区有超150mm的大暴雨。文祥明先后到工程即将开工建设的施工工区、弃渣场区和总承包营地进行了查看,详细检查和了解各参建单位的度汛组织机构、方案、检查和值守等情况;要求在加快推进工程建设同时及时完善防洪度汛方案并组织上报,要高度重视防洪度汛工作,特别是在施工支洞、渣场、施工用电、办公及生活等区域严格落实防洪度汛措施,确保安全度汛,突发灾险情时,要迅速及时反应,科学有效处置,确保到组织领导有力、救援到位及时,物资装备充足,千方百计确保工程安全度汛。

在检查后的座谈会上,文祥明同时分析了工程进度滞后的严峻形势,要求各方要加强信息沟通和组织强有力的措施,早开、快开、多开工作面,尽快形成实物工作量。


送:水发集团钟杰董事长,水发集团办公室;广元水务投资有限公司、南充水务投资(集团)有限责任公司、广安投资集团有限公司、渠县博源水务发展有限公司;灌区11县(市、区)党委和政府分管领导、水务(利)局主要和分管负责人、自规局主要负责人。

发:公司各高管、各部门;各参建单位项目部。

本期共印60份



  上一篇: 亭子口快讯2022年第2期
  下一篇: 亭子口快讯2022年第4期

相关阅读:
水发集团公司副总经理隆文非到亭子口灌区调研  [2023-5-26]
亭子口快讯2022年第12期  [2022-11-7]
亭子口快讯2022年第11期  [2022-11-7]
亭子口快讯2022年第10期  [2022-11-7]
亭子口快讯2022年第9期  [2022-10-10]


监督举报
主办:四川省亭子口灌区建设开发有限公司  Copyright@2020-2021 by www.tzkgq.com All Rights Reserved
(浏览本网页,建议使用分辨率1280*768以上分辨率,Internet Explorer 6.0或以上版本)    蜀ICP备2021002519号-1
