标段动态
●截至9月30日各标段工作推进情况:
Ⅰ标段工作推进情况:完成1-3#生产生活区挡墙砌筑30m3,1-3#渣场进场道路200m。完成小梁咀支洞锚杆钻孔94个,洞脸喷护241m2,洞脸护坡挂网片90m2,支洞排水孔钻孔35个,灌注锚杆94个,支洞进尺5m。观音寺拌和站配料机挡墙C25浇筑35m3,水泥罐基础浇筑120m3,钢筋场生活区地坪浇筑240m2。二郎山隧洞2#支洞平台挡土墙混凝土浇筑,支洞支护开挖累计完成106.5m。完成长岗岭隧洞3#检修洞生活区场地平整,生活用水管道及标识标牌安置。完成园包山隧洞、二郎山隧洞进口场地平整,园包山隧洞改扩建道路施工。
Ⅱ标段工作推进情况:完成大寨子1#施工支洞开挖支护14m,3号新政分水洞洞内开挖及支护28m,中子山隧洞开挖进尺5m,王家梁隧洞出口进尺5m。云雾寨隧洞出口、高二梁隧洞进口完成洞口临建布置;进行YS-2、YS-5渣场施工;总干渠公路新建2km,改扩建5km;施工供电10kV供电线路2km;变电站完成1处。席家坪渡槽进行线路迁改踏勘。
Ⅲ标段工作推进情况:小寨子隧洞进出口及1#检修支洞拌合站场地硬化300m2,钢筋场场地硬化300m2,ZG10-4#公路改建段路基开挖200m。小寨子隧洞2#检修洞完成小2检0+027.5~小2检0+038隧洞段(10.5米)开挖及支护施工;完成交通桥桥面脚手架搭建。金甲坪渡槽ZG8-12#生活营地活动板房搭建,共计1276.25㎡;营地地板砖铺装61m2;ZG9-17#道路路基施工300m。桐子坝渡槽ZG8-32#进场道路路面砼硬化300m;桐子坝渡槽出口明渠段土石方开挖3300方;桐子坝渡槽出口至何家湾隧洞进口明渠段清表500m。狮子岩隧洞出口-龚家坝渡槽出口完成XG1-3#生产生活区清表、表土转运、堆存、场地平整压实;新1#管理公路新建段土石方开挖、边坡修理350m。亮垭子隧洞至王家山隧洞完成王家山隧洞进口边坡锚杆钻孔88个、排水管钻孔120个及喷锚支护;完成生产生活区水池砌筑;完成王家山隧洞洞脸开挖。
Ⅳ标段工作推进情况:梳子梁隧洞出口洞身开挖及支护进尺8m。骑子寨隧洞1#施工支洞洞身开挖及支护进尺5m,累计16.5m。四方寨施工支洞开挖及支护15米,累计39.5m。响水滩充水渠、四方岩隧洞、西干渠、黄泥巴隧洞新建施工公路4.52km;老神山隧洞进口、唐家梁隧洞进口、猫儿沟隧洞出口新建施工公路4.8km;响水滩充水渠、黄泥巴隧洞、老神山隧洞进口、捕鸽山隧洞进口、猫儿沟隧洞出口改建施工公路11.61km。
投资进展
●截至目前,一期工程累计完成投资10.54亿元,组织到位人员800余人,投入机械80余台(套)。
●截至9月30日,亭子口灌区一期工程共签订移民搬迁安置协议151户、542人,户数占规划数的45.76%。
内部管理
●9月30日,公司召开安全生产工作会暨节前工作安排会,就近期工作及国庆假期有关事项作了安排部署。
简 讯
亭子口灌区一期工程第Ⅳ标段跑出建设“加速度”
亭子口灌区一期工程第Ⅳ标段总包单位始终坚持以工程建设、投资达标为核心,以开局就是决战、起步就是冲刺的临战状态,科学构建运行机制,有效化解不利因素,全面推进工程建设。截至目前,相关建设准备工作全面就绪,18个工作面陆续打开,累计完成投资7900万元。
是组建一个机构。围绕组成半紧密型联合体的要求,协调中水北方公司、葛洲坝公司、中交四航局三家单位联合组建总包部,所有人员原则上实行“五统一”,即统一食宿安排、统一上班考勤、统一计划调度、统一要素保障、统一奖惩激励,变“三张皮”为“一张皮”,保证了参建人员组合的整体协调联动。二是完善三大机制。完善会商决策机制,力求急事不过夜、要事不延周。完善工作调度机制,建立日碰头、周调度、月总结机制,每天总包部例行碰头,每晚8点组织设代组、施工部汇报交流。完善激励约束机制。制定系列考核奖惩办法,对工作成绩突出的团体及个人给予特别奖,对工作失误、事故的责任人员予以相应严厉处罚。三是严格四项管理。严格设计管理。紧盯供图计划,列好供图清单,制作设计供图监控表,做细做实供图管理,对梳子梁3#施工支洞图纸交付延后问题进行及时通报。严格合同管理,持续做好施工分包合同把控,把好入库、招标、谈判、签约关键环节。严格进度管理。以进度管理为牵引,通过进度计划将设计、合同、质量、安全等各项管理串联起来,实行总体进度计划、控制性进度计划及专项施工进度计划三级管控。加快临时用地手续办理,编制工作流程图,率先取得临时用地手续。严格质安管理。抓好危险源辨识、风险管控和隐患排查整改,抓好重大设计施工方案编审、交底、监管,抓好分包队伍风险管控和人员教育培训,抓好质安制度编制、修订、执行,编制争创优质工程大禹奖具体方案,确保安全万无一失。四是强化三个服务。强化统筹服务,在设计与施工融合上,派驻7名设计人员现场解决具体问题,打通设计、施工主体边界,通过设计施工深度融合,寻求施工组织设计、施工图、施工方案的最优解。强化科技服务,积极开展施工对比分析试验,编制施工重难点清单,为施工顺利推进提供精准服务。强化应急服务,及时出具临时用地复垦保函,保证临时用地手续第一时间报批到位。
练兵比武强技能 比学赶超提质效——亭子口灌区公司组织开展“质量月”技能比武

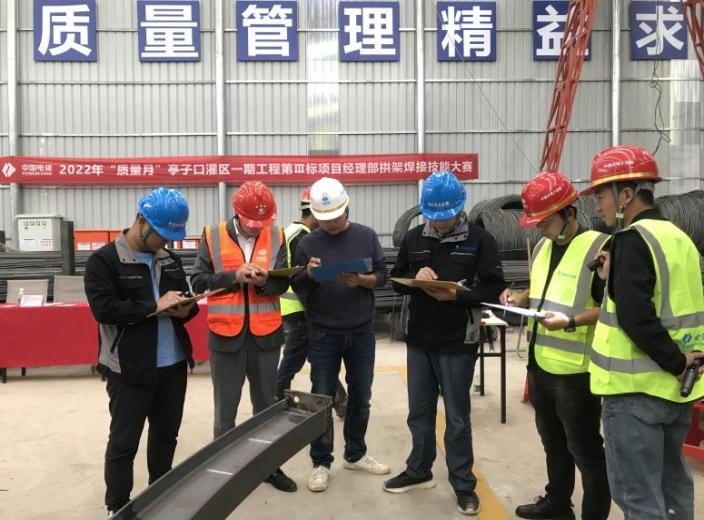

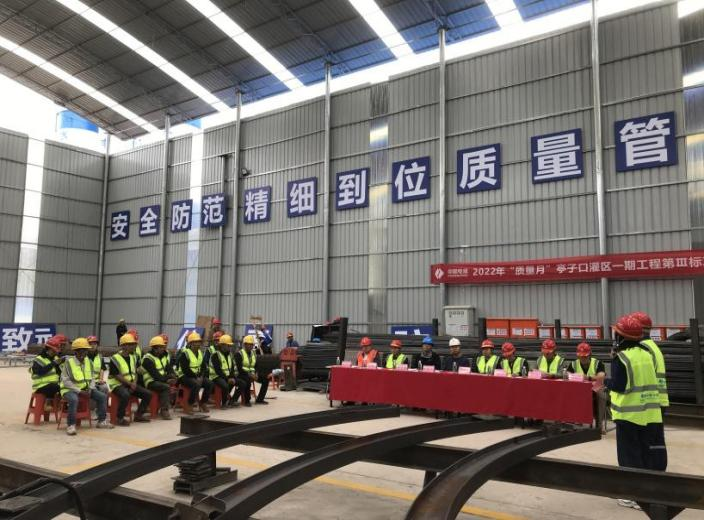

为推动大质量管理,提升亭子口灌区一期工程的质量管理水平,强化质量月活动的针对性和有效性,营造比、学、赶、超的竞赛氛围,2022年9月24日,我司联合EPC总承包Ⅲ标项目部,在金鸡梁综合加工厂举办了“质量月”拱架焊接技能比武活动。
参加比武的各选手技能熟练,信心十足,严格遵守赛场纪律和竞赛规则,激烈角逐,全力发挥,高标准完成了技能比拼。

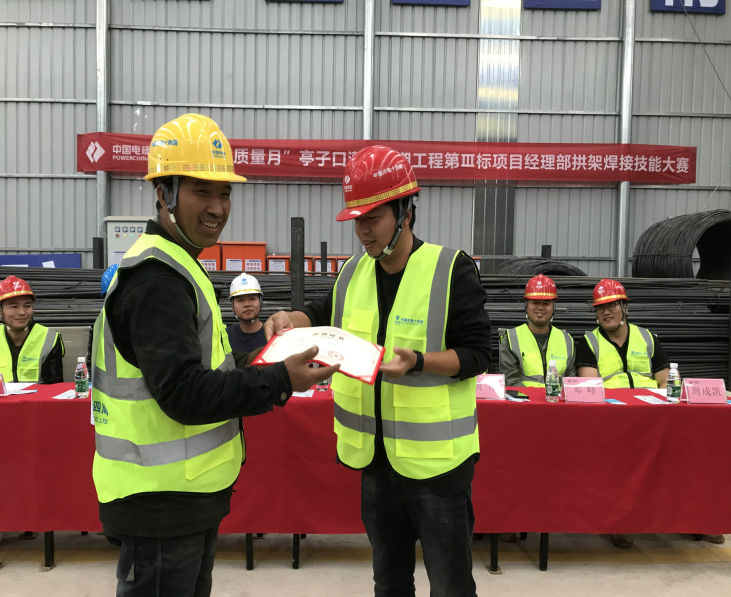

评委小组从焊接前准备、焊接速度、成品外观质量、规范操作等方面进行公正评选,综合评价,对优异者进行了表彰,对其他参赛者进行了鼓励。
亭子口灌区一期工程相关单位派员参加了比武活动。通过此次比赛和观摩学习,展示了各参赛选手的业务技能,增进了交流学习。同时,调动了参建各方建设的积极性,增强了参建员工的学习动力,提升了专业技能,促进项目管理提质增效,推动质量变革创新。
水利部检查组到亭子口灌区一期工程检查指导安全生产工作
9月25日,水利部监督司督察专员满春玲率专家团队到亭子口灌区一期工程三标段金鸡梁隧洞施工支洞检查指导安全生产工作,检查组一行查看了工程建设现场,查阅了工程管理资料,现场听取了水发集团亭子口公司关于工程建设情况的汇报,召开了检查反馈会座谈交流。
检查组工程现场听取汇报
检查组查看工程建设现场
检查组充分肯定了亭子口灌区工程建设成绩,同时强调各参建单位要认真贯彻落实党中央、国务院关于稳经济、稳大盘、稳市场主体的系列决策部署,全面统筹建设和安全,加快推进工程建设进度,有效防范水利建设重大风险,要强化建设全过程监管,确保工程进度超前,质量合格,安全可靠。
水利厅一级巡视员梁军、审监处处长王大全,南充市水务局、营山县、亭子口公司等有关负责人随行开展监督检查工作。
亭子口灌区一期工程首条施工支洞顺利贯通

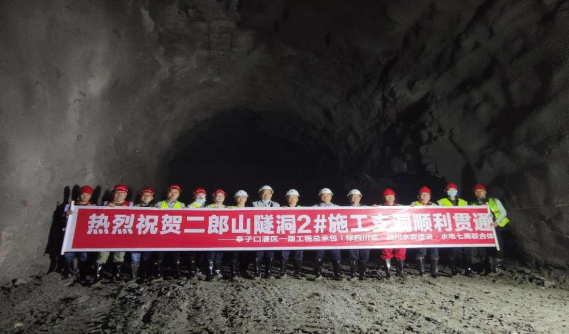

2022年9月27日,第Ⅰ标段二郎山隧洞2#施工支洞顺利贯通,这是亭子口灌区一期工程开工以来首个实现支洞至主洞贯通的作业面,为确保完成年度目标任务奠定了坚实基础。
该支洞位于南充市仪陇县大仪镇,全长106.5m,总投资约200万元。2022年8月27日采用机械法开挖掘进, 9月5日调整为钻爆法施工,严格按照“弱爆破、强支护、勤监测”的原则实施动态管理,基岩面平整度好,半孔率高,工程质量全面达标。
送:水发集团钟杰董事长,水发集团办公室;广元水务投资有限公司、南充水务投资(集团)有限责任公司、广安投资集团有限公司、渠县博源水务发展有限公司;灌区11县(市、区)党委和政府分管领导、水务(利)局主要和分管负责人、自规局主要负责人。
