亭子口快讯2022年第10期
双击自动滚屏 添加时间:2022-11-7 打印本页   关闭窗口

标段动态

●截至10月14日各标段工作推进情况:

Ⅰ标段工作推进情况:完成1-3#拌合站设备基础浇筑,场地平整及渣土外运;砌筑1-4#料仓挡墙,浇筑拌合站设备基础垫层。小梁咀支洞完成道路修护及填整;完成支洞开挖钢支撑的安装及喷护。范家山隧洞出口开挖进洞便道完成210m,洞口土石方开挖4000m3。观音寺渡槽拌合站场地平整1500m2,混凝土浇筑340m3。长岗岭隧洞进口道路修整240m,洞口石方破碎600m3。生活生产区场地平整2000m2,混凝土浇筑136m3。完成二郎山隧洞主洞洞身开挖支护15m。完成范家山出口至罐儿山隧洞进口明渠,大奎山隧洞进口明渠,二郎山隧洞进口明渠土方开挖850m3,石方开挖4700m3。本周完成施工道路修建3815m,场地平整14640m2。

Ⅱ标段工作推进情况:大寨子1#施工支洞隧洞开挖支护15m;大寨子3号新政分水洞洞内开挖及支护9m;中子山支洞完成洞内开挖及支护7m。 总干渠曹家山隧洞进口完成隧洞边坡仰坡开挖20%;高家湾隧洞进口开挖支护进尺2m;檬树垭隧洞进口边坡开挖支护10%,完成石方洞挖275m3,完成喷射混凝土5m3;王家梁隧洞出口洞内开挖及支护14m;袁家包隧洞进口边坡开挖支护10%,完成石方开挖450m3;西阳山隧洞出口边坡开挖支护10%,完成石方开挖240m3。营山分干渠完成云雾寨隧洞出口洞脸挂口,隧洞进尺1m。

Ⅲ标段工作推进情况:小寨子隧洞进出口及1#检修支洞完成拌合站搅拌机安装、生产区场地硬化,ZG10-4#公路路基开挖100m。小寨子隧洞2#检修洞完成小2检0+047~小2检0+080隧洞段(32米)开挖及支护施工,累计进尺84m。金甲坪渡槽完成ZG8-12#生活营地边坡挡墙浇筑及营地板房地砖铺装。桐子坝渡槽完成钢筋加工棚建设,完成桩基施工2根,完成混凝土拌合站建设。狮子岩隧洞出口-龚家坝渡槽出口完成XG2-2#施工公路改建段进行模板组立加固,混凝土浇筑50m;新1#管理公路新建段道路修建100m;完成XG1-3#生产生活区场地平整压实、撒灰放线、模板组立及混凝土浇筑100m3。亮垭子隧洞至王家山隧洞完成王家山隧洞总127+827.8~总127+838.73(10.93m)开挖及支护进尺;完成生产生活区场内道路浇筑混凝土144m。狮子岩隧洞完成XG1-1#场地平整,红线范围内清表50m,检修支洞边仰坡喷锚。完成黄岭垭隧洞出口总108+238.19-总108+231.19段(7m)洞身开挖及支护施工,生活营地排水沟开挖100m,ZG8-10#生产营地场内道路浇筑60m。

Ⅳ标段工作推进情况:梳子梁隧洞出口洞身开挖及支护进尺6m,累计完成22m。骑子寨隧洞1#施工支洞洞身开挖及支护累计完成37.5m。四方寨施工支洞开挖及支护累计完成67.5m。黄泥巴隧洞进口、庙子隧洞出口新建施工公路共计完成1.79km。西干渠、望子山2#支洞隧洞、大岭上隧洞出口、三星寨隧洞出口、铁门坎隧洞出口、盘龙寨隧洞出口改建施工公路共计完成6.47km。响水滩水库充水渠仓库建设完成420m2,东干渠仓库建设完成233.33m2,西干渠仓库建设完成583m2。



投资进展

●截至目前,一期工程累计完成投资11.44亿元,组织到位人员800余人,投入机械80余台(套)。

●截至10月14日,亭子口灌区一期工程共签订移民搬迁安置协议165户、601人,户数占规划数的50.21%,搬迁房屋面积31929.192m2。



简  讯

四川省水利厅党组书记、厅长郭亨孝一行莅临亭子口灌区一期工程调研指导

10月10日下午,为推动重大水利工程建设,四川省水利厅党组书记、厅长郭亨孝一行莅临亭子口灌区一期工程现场开展调研指导。广安市市委副书记、市长赵波,亭子口公司党委书记、董事长尹晓东等陪同调研。






郭亨孝一行视察了亭子口灌区一期工程第Ⅳ标段四方寨隧洞施工现场,听取工程现场负责人的建设管理工作情况汇报,详细了解了工程进度和质量安全。郭亨孝对亭子口灌区一期工程的建设管理工作给予了肯定,并对加快工程建设和安全生产等工作提出要求。

郭亨孝强调,亭子口灌区一期工程作为国家“172”“150”重大水利工程,各参建单位要主动承担使命,以超常举措加快推进工程建设,决战四季度,奋力冲刺全年目标任务,为四川水利高质量发展和全省发展大局作出积极贡献。

截至目前,亭子口灌区一期工程第Ⅳ标段23个工作面陆续打开,累计完成投资超8000万元,取得了明显的阶段性工作成效。下一步,亭子口灌区公司将以此次专题调研为契机,深入学习并贯彻落实郭亨孝厅长现场讲话精神,积极协调联合体各方力量,加快推进工程建设,在确保工程质量、安全的前提下,倒排工期,压茬推进,确保全面完成工程建设年度投资任务。


 亭子口灌区第Ⅲ标工程推进再建新功——粟家庙渡槽首桩顺利开工

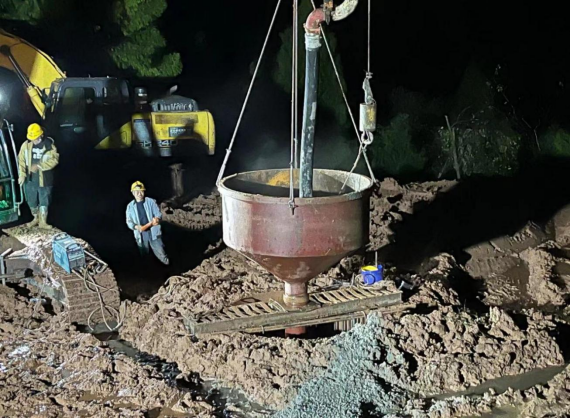

10月3日上午,亭子口灌区一期工程第Ⅲ标粟家庙渡槽首桩顺利开工,这是继本标段桐子坝渡槽首桩顺利开工后的又一重大施工节点,此次节点目标的顺利实现,正式奏响水电十四局亭子口灌区工程“冲刺一百天 决战四季度”现场推进大干快干实干的冲锋号。





粟家庙渡槽全长2270m,最大架空高度约74m,最大单跨跨度50m,平面布置上存在3处转弯,跨越交叉建筑物繁多,工期压力极大,是亭子口灌区一期工程单座长度最长、单跨跨度最大、布置形式最复杂、为目前国内乃至世界水利项目渡槽跨度最大、施工难度最高的渡槽,也是本标段关键控制性工程。





此次首桩的顺利开工,成功实现亭子口灌区一期工程四个标段中的首桩任务,是继实现隧洞掘进“开门红”目标后的又一个“领先”成就,这为Ⅲ标项目后续主体工程建设奠定了坚实的基础,同时也积累了宝贵的施工经验。接下来,项目部将高位保持,继续总结经验并推广应用,誓在“冲刺一百天 决战四季度”乃至来年的工程建设中,攻坚克难、趁势而上、屡建新功。



决战四季度  全力抓建设——亭子口灌区公司以实际行动向党的二十大献礼

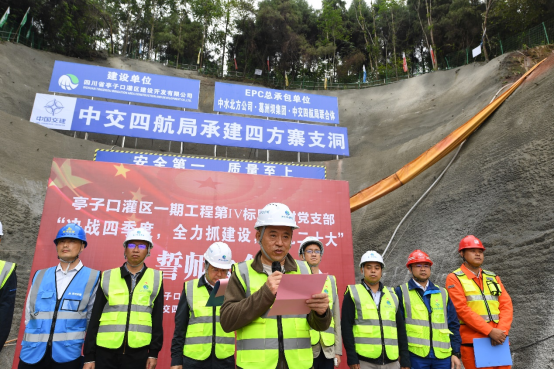

为充分发挥党建引领作用,进一步夯实党支部战斗堡垒,不断强化党员先锋模范带动,确保圆满完成年度投资任务。10月9日,亭子口灌区一期工程第IV标段临时党支部举行了“决战四季度,全力抓建设,献礼二十大”誓师大会。


公司党委副书记、总经理文祥明,党委委员、副总经理刘飞、但凯、路长青,党群工作部、现场管理四部有关人员,第IV标段“EPC”总包单位、施工单位、监理单位党员代表共40余人参加誓师大会。公司党委副书记、工会主席刘平主持会议。

会上,第IV标段“EPC”总包单位、施工单位、监理单位负责人分别作了表态发言,纷纷表示将勇做先行者、争当排头兵,以时不我待、只争朝夕的劲头负重前行,全面打响项目建设攻坚战,不断刷新项目建设新速度、投资进度新数据、安全管理新佳绩。

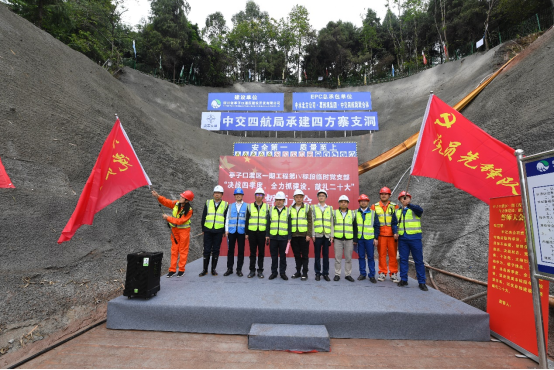

随后,党委副书记、总经理文祥明为临时党支部党员代表授予了“党员先锋队”“党员突击队”旗帜。





文祥明强调,本次誓师大会是对年度投资任务具体实施的再认识、再部署、再动员。亭子口灌区一期工程作为重大政治工程、民生工程,各参建单位要统一思想、加快步伐,聚焦建设、全力推进。一要坚定政治担当。坚决响应省委省政府“拼经济,抓建设,促发展”的战略号召,以强有力的政治担当全力推进工程建设,以良好的建设成绩让组织满意、领导放心、群众称道。二要坚定引领担当。临时党支部要主动出击、主动作为,发动党员时时冲在前、事事干在先,以崭新的成绩展现示范带动、示范引领。三要坚定责任担当。

各参建单位一定要充分认清形势,坚定必胜信心,科学组织、周密安排,规范程序、遵章守纪,迅速掀起大干快上、百花齐放的生产高潮和建设氛围。





最后,所有人员进行了宣誓,大家纷纷表示此次施工会战誓师大会既吹响了冲锋号,又添加了助推剂,将迅速落实会议精神,争分夺秒、大干快上,全力冲刺年度生产目标,以优异的成绩向党的二十大胜利召开献礼!


吴军带队到亭子口一期工程第Ⅳ标段调研党建工作

10月11日,集团党委委员、纪委书记吴军带队到亭子口灌区一期工程第Ⅳ标段调研“党建进工地”“廉洁工程共建”推进情况,先后到中交四航局亭子口项目部进行了调研座谈、亭子口灌区一期工程四方寨和梳子梁工作面查看工程建设管理有关情况。集团党委工作部、纪检监察部、亭子口公司相关人员陪同调研。





在中交四航局亭子口项目部,吴军现场查看了临时党支部构成及党员活动阵地建设情况,认真听取了“党建进工地”“廉洁工程共建”工作汇报。他表示,亭子口公司党委认真贯彻落实厅党组、集团党委关于扎实开展“党建进工地”“廉洁工程共建”的安排部署,会同中水北方亭子口项目部、葛洲坝集团亭子口项目部、中交四航局亭子口项目部共商共建、联动联创,全力推动活动走深走实,积极构建影响力大、带动能力强的企业党建品牌,以强有力的党建引领推动亭子口灌区一期工程建设。





他强调,参建各方要继续发挥敢想敢干敢成、善想善干善成的工作作风和斗志,紧紧围绕建机制、聚活力、强队伍、塑品牌目标,进一步推进基层党建与工程建设高度融合,积极探索临时党支部问题询问、收集和处理机制,充分利用信息化平台,有效促进工作规范化、制度模块化、经验模板化。


郑祖杰带队到亭子口一期工程检查安全质量工作

为切实加强安全生产管理工作,拧紧安全生产责任链条,防止各类生产安全事故发生。10月12日~14日,集团副总经理郑祖杰带队到亭子口灌区一期工程第I、IV标段检查安全质量工作。





检查组深入施工现场就施工作业、安全防护、临时用电等进行全面详细检查,查阅了参建各单位软件资料,召开了座谈交流反馈会。





郑祖杰指出,党的二十大即将召开,各参建单位要高度重视安全生产,全面落实安全生产责任,切实做到政治站位要高、责任心要强、工作要实、效果要好。把建设规范、设计优秀、施工先进、质量优良、运行可靠、效益显著作为工作核心,把全员安全生产责任制和“大质量”理念贯彻到最小单元,传达给一线作业的每一位工友,确保每项工作不马虎、不走样,用最强的实力、最优的管理、最佳的方案,把亭子口一期工程建设成为示范工程、标杆工程、样板工程。



送:水发集团钟杰董事长,水发集团办公室;广元水务投资有限公司、南充水务投资(集团)有限责任公司、广安投资集团有限公司、渠县博源水务发展有限公司;灌区11县(市、区)党委和政府分管领导、水务(利)局主要和分管负责人、自规局主要负责人。

发:公司各高管、各部门;各参建单位项目部。

本期共印60份



  上一篇: 亭子口快讯2022年第9期
  下一篇: 亭子口快讯2022年第11期

相关阅读:
水发集团公司副总经理隆文非到亭子口灌区调研  [2023-5-26]
亭子口快讯2022年第12期  [2022-11-7]
亭子口快讯2022年第11期  [2022-11-7]
亭子口快讯2022年第10期  [2022-11-7]
亭子口快讯2022年第9期  [2022-10-10]


监督举报
主办:四川省亭子口灌区建设开发有限公司  Copyright@2020-2021 by www.tzkgq.com All Rights Reserved
(浏览本网页,建议使用分辨率1280*768以上分辨率,Internet Explorer 6.0或以上版本)    蜀ICP备2021002519号-1
