标段动态

●截至8月12日各标段工作推进情况:

Ⅰ标段完成二郎山2#支洞静态控制点测量;完成范家山隧洞进口管理道路踏勘,进场渣场、拌合站现场规划;完成施工点拌合站选址工作;首级控制网测量方案已上报并获得批复,完成施工控制网加密方案编制及上报;完成二郎山2#支洞洞口处树木砍伐和表土剥离;完成对ZG1-3#渣场(变)、ZG1-1-2#渣场(变)的选址现场踏勘工作;完成施工点施工道路、生活区测量;完成临时施工道路修整、密目网覆土施工、边坡防护砌筑;完成ZG3-5#施工点生活区、构溪河进出口段新增施工道路测量、园包山进洞生产区、施工道路改建测量放线;ZG1-8#施工公路修建800m。

Ⅱ标段总包部营地装修工作基本完成,施工项目部已入驻,正在进行基础生活设施准备工作;完成南部县大寨子隧洞1#支洞和中子山支洞两处的临时用地协议签订;大寨子3#施工支洞施工范围表土剥离3000m2,施工便道挡墙混凝土浇筑352.5m3,拌和站料仓基础及隔墙混凝土浇筑140m3,料仓地板混凝土浇筑191m3,空压机房基础混凝土浇筑48m3;完成10个渣场,3个备选渣场现场踏勘;完成中心试验场地平整,试验室装修工作基本完成,正在进行仪器设备采购工作。

Ⅲ标段小寨子隧洞1#检修洞:已启动拆迁工作,目前已完成1户拆迁工作;完成小寨子隧洞出口至狮子岩检修支洞临时用地分户图测量及临时用电电杆施工;小寨子隧洞2#检修洞:完成进场道路冲沟涵管埋设;生活区板房完成50%;完成路基换填200m;完成10-7渣场征地红线测量分户测量;金甲坪渡槽:目前已完成1户拆迁工作;完成ZG8-19#渣场分户测量;狮子岩隧洞:完成1个生产生活区、3个渣场分户测量;XG2-4#施工公路临时用地分户图测量已完成80%;桐子坝渡槽:ZG8-11#生产生活区场平已完成800m2;ZG8-31#施工公路已完成400m;ZG8-32#施工公路已完成600m。

Ⅳ标段7月28日顺利举行四川省亭子口灌区一期工程广安片区开工启动仪式;完成水利部稽察迎检工作;渠县已完成搬迁任务,现已有6户签订搬迁协议;持续进行工区营地建设装修工作;梳子梁3#施工支洞:修建临时施工道路,埋设预制涵管,道路已修至洞口,进行平整,供电线路开始架设;进行梳子梁3#施工支洞设计交底;四方寨隧洞:支洞洞口修建临时便道700m,洞口表土清理300m2;完成四方寨隧洞施工支洞口临时用电申请、四方寨施工支洞便道开挖、场地布置;进行四方寨施工支洞设计交底;完成响水滩部位第一批临时用地现场踏勘;开展Ⅳ标征地移民工作推进会,推进广安区、岳池县征地移民工作。


投资进展

●截至目前,一期工程累计完成投资6.36亿元,组织到位人员800余人,投入机械80余台(套)。


内部管理

●8月8日上午,公司召开亭子口灌区一期工程月度工作总结会议。


简  讯

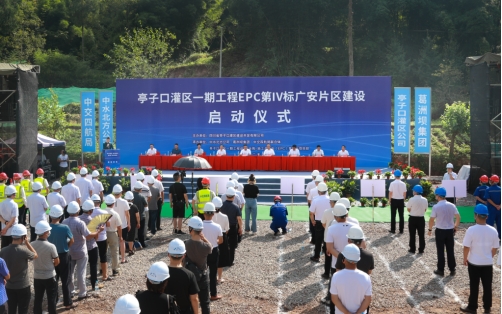

四川亭子口灌区一期广安片区建设正式启动

7月28日,四川亭子口灌区一期广安片区启动仪式在广安市广安区花桥镇高山村举行,这标志着该工程广安片区建设正式开建。





工程涉及广元、南充、广安、达州4个市13个县(市、区),设计灌溉总面积371.5万亩(广安灌溉面积139.5万亩),总供水量8.8亿立方米(广安供水量3亿立方米),工程建设73条渠道1043千米,新建大型提水泵站6座(广安3座),新建及改扩建中型水库9座(广安新建2座、改扩建3座),工程估算总投资307亿元(广安境内投资66.7亿元,按水量和灌面,广安分摊受益投资约110.9亿元)。

亭子口灌区一期工程主要建设内容为总干渠144.6公里、西干渠58.2公里、东干渠62.2公里和分干渠、支渠、充水渠110.7公里。设计灌溉面积135.9万亩(广安灌溉面积46.8万亩),供水量4亿立方米(广安供水量1.4亿立方米),初设批复总投资154.8亿元,其中,广安境内投资24.7亿元。

“广安市水资源总量总体偏少、工程性缺水矛盾突出、年降雨时空分布不均、洪旱灾害交替频发,水资源使用效率不高。”广安市水务局负责人欧光贵介绍,由于广安市水资源供需矛盾日益加剧,面临着经济社会持续发展与资源型缺水、工程型缺水并存的现实问题。

欧光贵表示,广安市将把该工程作为重大战略工程、重大基础工程、重大民生工程来抓,加快完成相关工作,确保整个项目建设加快推进。该工程建成后,可将亭子口水库蓄水引入全民水库为广安主城区供水,连通岳池县回龙水库、响水滩水库为岳池县城供水,为广安区花桥水库、武胜县红星水库等水源工程补水,可有效改善城乡生活、生产供水条件,增强粮食生产能力,保障粮食安全,对推动区域经济社会发展、乡村振兴建设具有重要作用。

“为快速推进项目建设,创建优质工程,四航局施工项目部下设4个分部、11个工区,现已投入项目管理人员120人。”中交四航局施工总负责人符业晃介绍,目前该局首开工点四方寨施工支洞已完成临时用地征拆、林木砍伐和清表工作,作业方、施工机械和材料方已准备就绪,该局对如期完成施工建设、优质履约充满了信心。


送:水发集团钟杰董事长,水发集团办公室;广元水务投资有限公司、南充水务投资(集团)有限责任公司、广安投资集团有限公司、渠县博源水务发展有限公司;灌区11县(市、区)党委和政府分管领导、水务(利)局主要和分管负责人、自规局主要负责人。

发:公司各高管、各部门;各参建单位项目部。

本期共印60份



  上一篇: 亭子口快讯2022年第5期
  下一篇: 亭子口快讯2022年第7期

相关阅读:
水发集团公司副总经理隆文非到亭子口灌区调研  [2023-5-26]
亭子口快讯2022年第12期  [2022-11-7]
亭子口快讯2022年第11期  [2022-11-7]
亭子口快讯2022年第10期  [2022-11-7]
